盘锦市固废综合处理园区-生活垃圾焚烧发电项目冲转、并网成功

栏目:公司新闻 发布时间:2021-10-26

    10月13日19:56分,盘锦市固废综合处理园区-生活垃圾焚烧发电项目部再传捷报:1#号机组一次并网成功。机组各系统的状态、参数正常,运行平稳,进入带负荷试运行阶段,向工程投产目标迈出关键一步。
      在试运指挥部的统一指挥协调下,盘锦市固废综合处理园区-生活垃圾焚烧发电项目部始终秉承中能公司“诚信负责、客户为要、不断创新、团队协作、工作乐趣”的宗旨与项目公司、工程公司、安装单位、监理单位密切配合、团结协作,严格按照#1机组整套启动方案的要求,圆满完成了机组并网前各项试验。

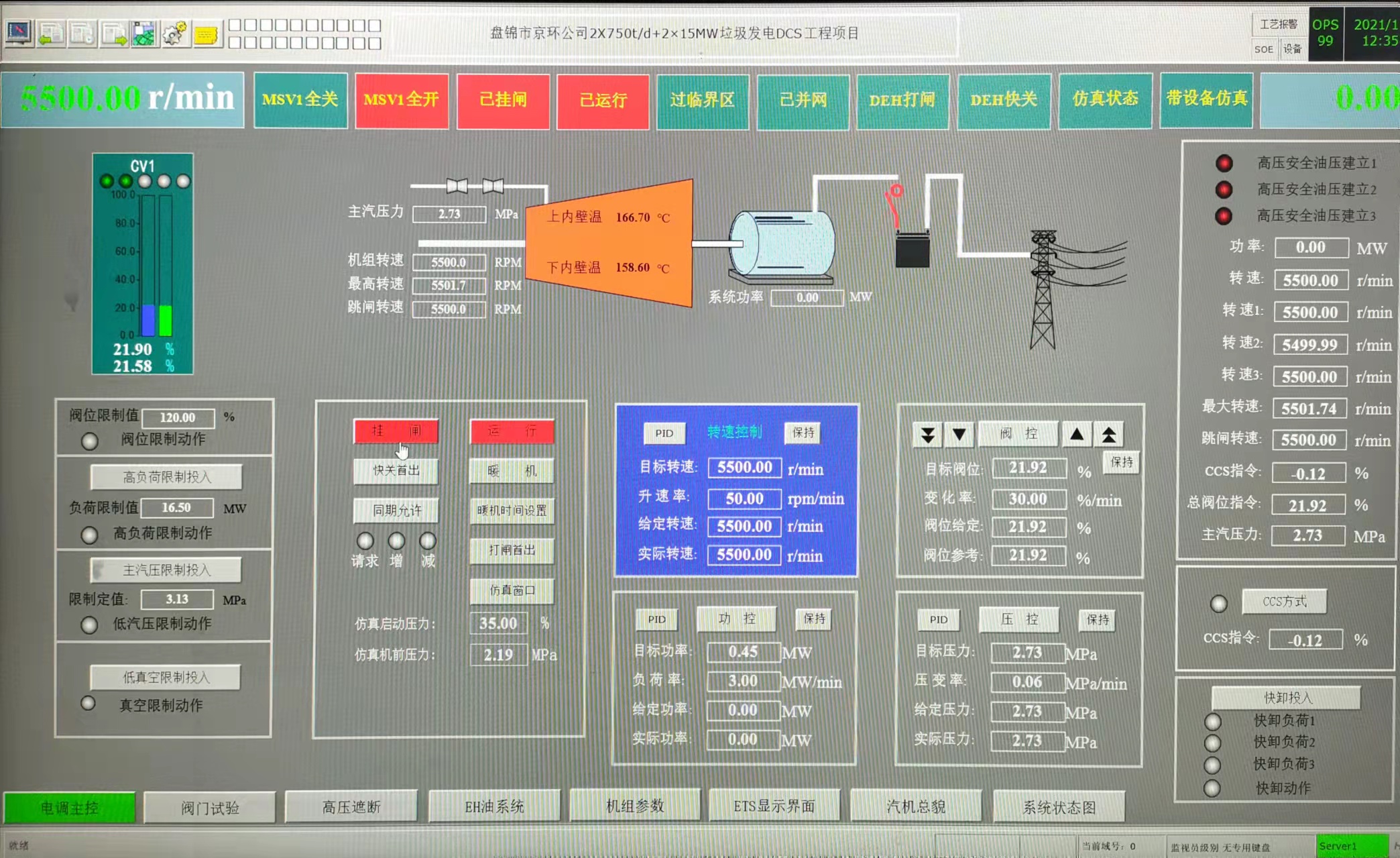

      10月01日01:18分,1#锅炉点火,07:30分主蒸汽旁路系统、辅助减温减压系统投入,09:30分焚烧炉温度达到850℃试投垃圾燃烧调整,10月02日10:10分汽轮机开始升速暖机;12:33分,汽轮机转速平稳升至5500转/分钟,各项性能指标检查良好。经过主汽门严密性试验、调门严密性试验、OPC超速试验、110%超速(通道)试验,因发电机保护、励磁、同期等装置安装单体调试未完成,不具备电气试验条件,13:58分汽机打闸停机,主蒸汽旁路稳定运行。15:00锅炉停止垃圾给料,19:10分锅炉停炉。

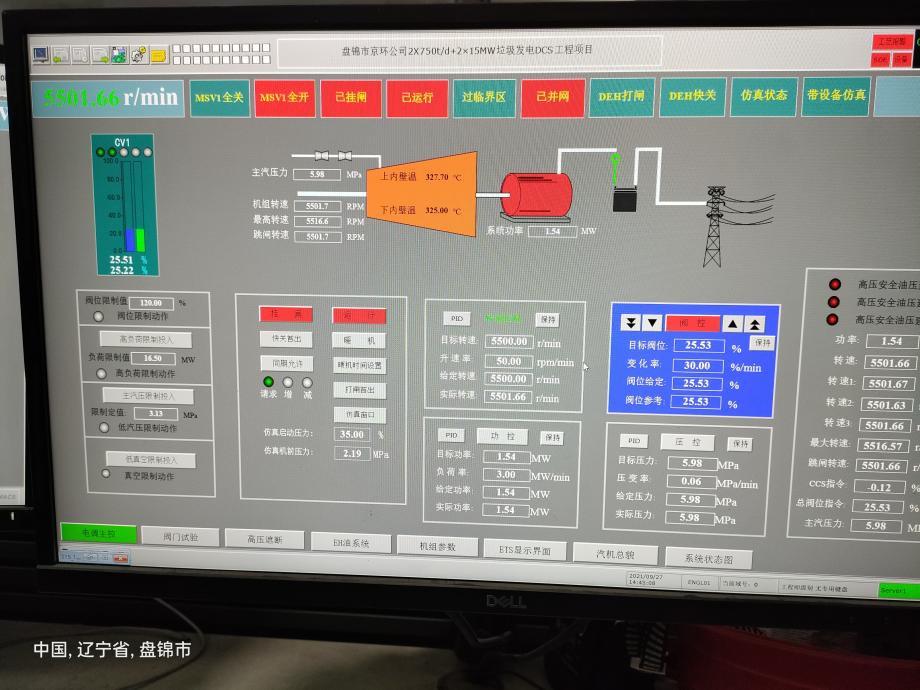

      10月13日08:30分,1#锅炉点火,12:40分主蒸汽旁路系统、辅助减温减压系统投入,15:15分汽轮机开始升速暖机;16:45分焚烧炉温度达到850℃投垃圾燃烧调整,16:52分,汽轮机转速平稳升至5500转/分钟,各项性能指标检查良好。电气专业开始做试验,经过发电机短路试验、发变组空载试验、零起升压、假同期等一系列试验后,19:56分一次并网成功。
      自10月01日,1#机组首次整套启动以来,试运指挥部超前策划,科学组织,精心调试,全体员工凝心聚力、不断促进现场各项工作推进,坚持每日召开调试会,对各项调试工作进行部署;机组试运以来,统筹策划、多措施消除各项缺陷,不断细化并网各项准备工作;进入整套启动阶段后,合理安排各参建单位的白班和夜班值班人员,对锅炉、汽机房等进行区域划分,建立专业人员、调试人员、安全及保卫人员等三级巡视制度和整启巡视报告制度,为机组并网发电打下了坚实基础。
