盘锦市固废综合处理园区-生活垃圾焚烧发电项目#1机组吹管顺利结束

栏目:公司新闻 发布时间:2021-09-26

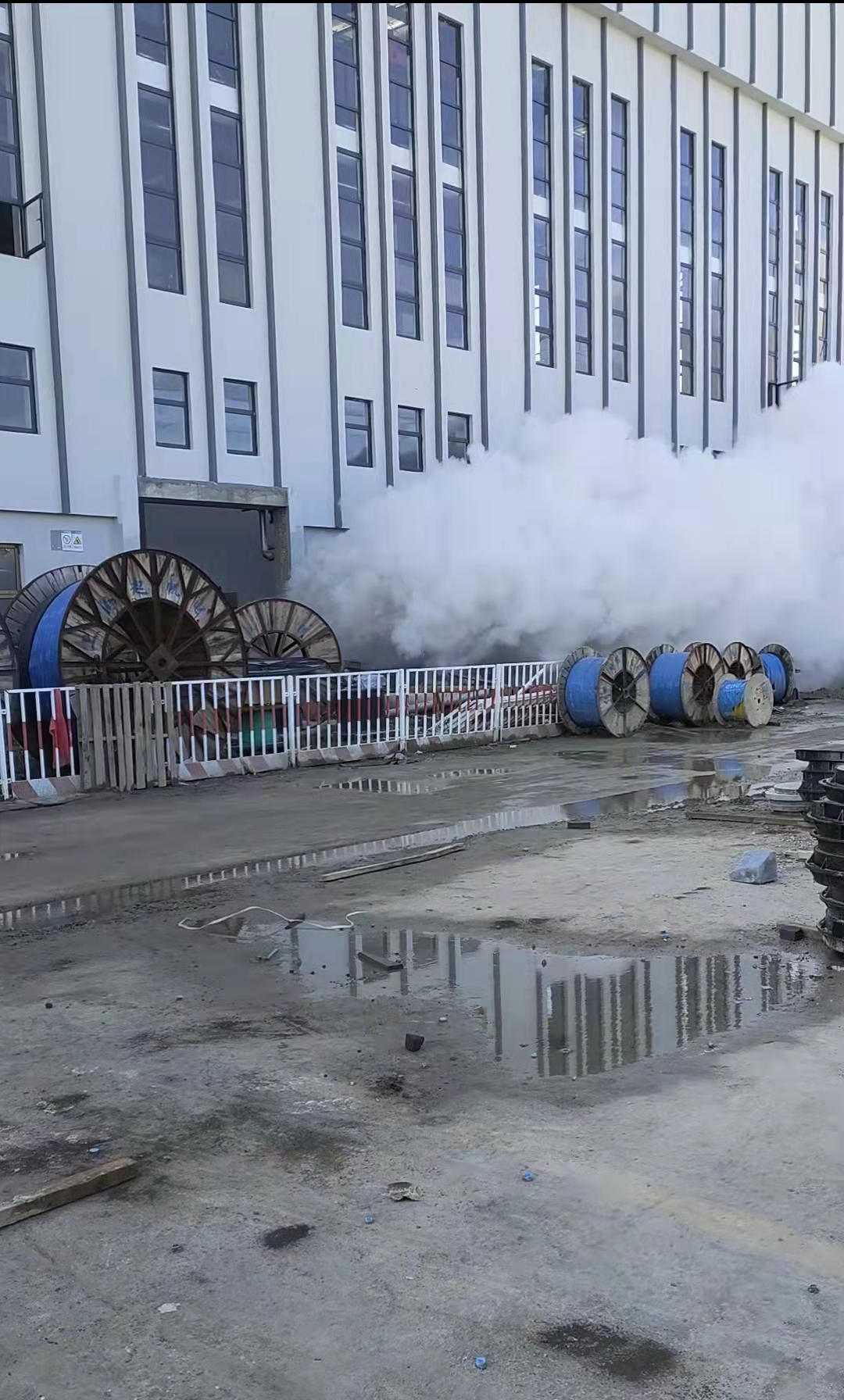

      2021年09月20日22时37分,经过参战人员的共同努力,盘锦市固废综合处理园区- 生活垃圾焚烧发电项目#1号机组吹管工作顺利结束,为机组整套试运打下了坚实基础。
      在盘锦市固废综合处理园区- 生活垃圾焚烧发电项目试运指挥部的精心策划和组织下,各参建单位共同努力下、不惧艰苦、夜以继日工作,在调试单位安全、技术把控下,高效率完成吹管前的全部准备工作。


      2021年09月17日01时58分,#1号锅炉开始点火;08时36分,汽包压力达到0.3Mpa,通知安装单位进行炉顶螺栓热紧,锅炉本体整体膨胀达到膨胀要求。2021年09月17日09时39分,汽包压力1.05Mpa开始第一次试吹;10时33分主汽压力2.5MPa,主汽温度300℃,完成第1次正式吹管;09月17日16时20分完成第一阶段第23次吹管,停炉自然冷却。2021年09月18日04时58分,#1锅炉开始点火。08时00分,汽包压力1.0Mpa,开始第一次试吹。08时38分,汽包压力2.55Mpa,开始第二阶段第一次正式吹扫。2021年09月18日16:55分正式吹管31次,停炉自然冷却。2021年09月19日05时15分,#1锅炉开始点火。08时05分,汽包压力1.0Mpa,开始第一次试吹。08时48分,汽包压力2.55Mpa,开始第三阶段第一次正式吹扫。18时25分,正式吹管合计89次,连续2次打靶结果经各方单位检验合格,满足规范要求,19:00利用余压开始吹扫主蒸汽旁路管道、轴封管道、空预器高/低压疏水管道、汽机抽汽管道、辅助减温减压管道、减温水等管道,22时37分各支管吹扫完毕,宣告盘锦市固废综合处理园区- 生活垃圾焚烧发电项目#1号机组吹管工作顺利结束,为机组整套试运打下了坚实基础。
