运维事业部---张振国
项目部自2019年组建入厂以来,严格执行业主的各项管理制度、规定,高标准落实运行、维护、检修任务。尤其是在执行垃圾电厂受限空间作业中,勇于承担合同外急难险阻风险较大任务,积累了宝贵的受限空间作业经验。
项目部对垃圾电厂受限空间风险较大的4次作业进行了梳理总结,与公司同类项目进行分享学习。
一、锅炉炉膛结焦清理,主要风险:脚手架垮塌、炉膛结焦坍塌、员工中毒、炉膛内可燃气体爆炸等;
危险有害因素:高空坠落、物体打击、高空落物、触电、中毒与窒息、爆炸等。

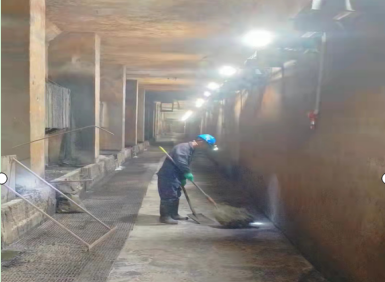

二、渗滤液廊道卫生清理及拦污栅更换,主要风险:垃圾库存放大量垃圾产生大量可燃气体、有毒气体聚集,极易发生爆炸、员工有毒致人伤残;
危险有害因素:中毒与窒息、燃气爆炸等。
三、垃圾库垃圾吊车夏季焊接轨道梁,主要风险:垃圾库存放大量垃圾产生大量可燃气体、有毒气体聚集,极易发生火灾、爆炸、员工有毒致人伤残;
危险有害因素:中毒与窒息、火灾、高空坠落、触电、燃气爆炸等。

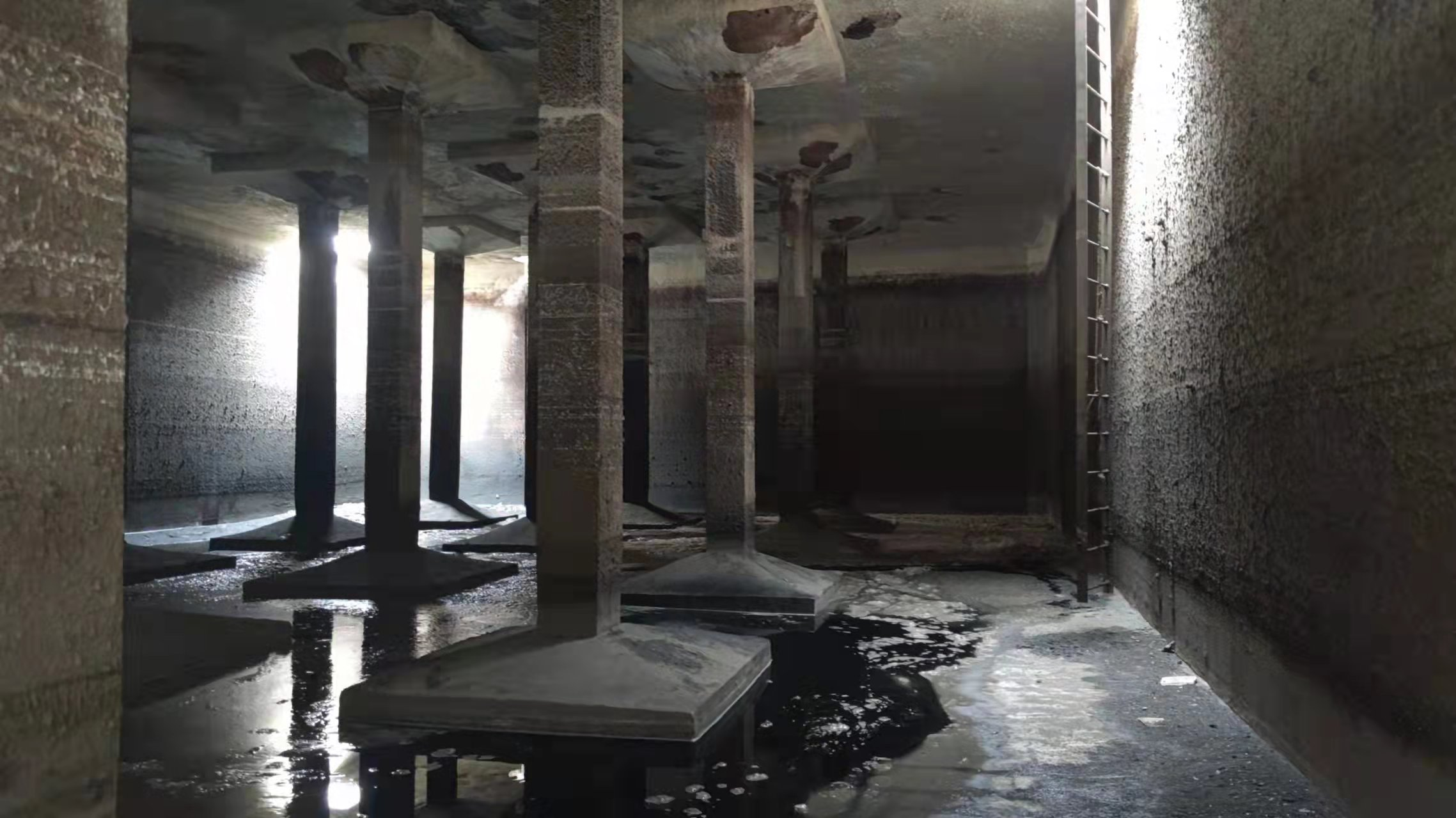

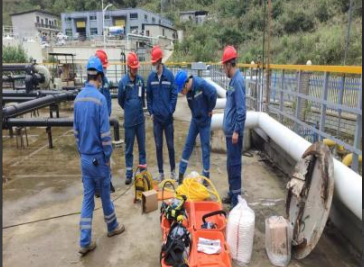

四、渗滤液调节池淤泥清理,主要风险:调节池底部淤积大量有毒污泥,大量不明气体清理工程不断释放,极易造成员工中毒、滑跌等伤残;
危险有害因素:淹溺、中毒与窒息、燃气爆炸等。
以上4项受限空间作业都存在大量的有毒有害气体,具有极大的风险。项目部克服种种困难,圆满完成各项受限空间作业工作任务。在困难的工作环境中,积累了一定的经验,对此类工作具有比较熟练的专业知识与技能,完全掌握了垃圾电厂的此类风险作业。
项目部主要总结了四个方面的经验:
领导重视,抓好组织管理,落实作业过程全员的安全责任制;
方案的科学编制,方案要与现场实际环境、情况紧密衔接;
过程的有效管理,通风、检测、监督、旁站、防护措施、应急管理层层安全措施到位;
作业团队的凝聚力、责任心是完成任务的重要保障。

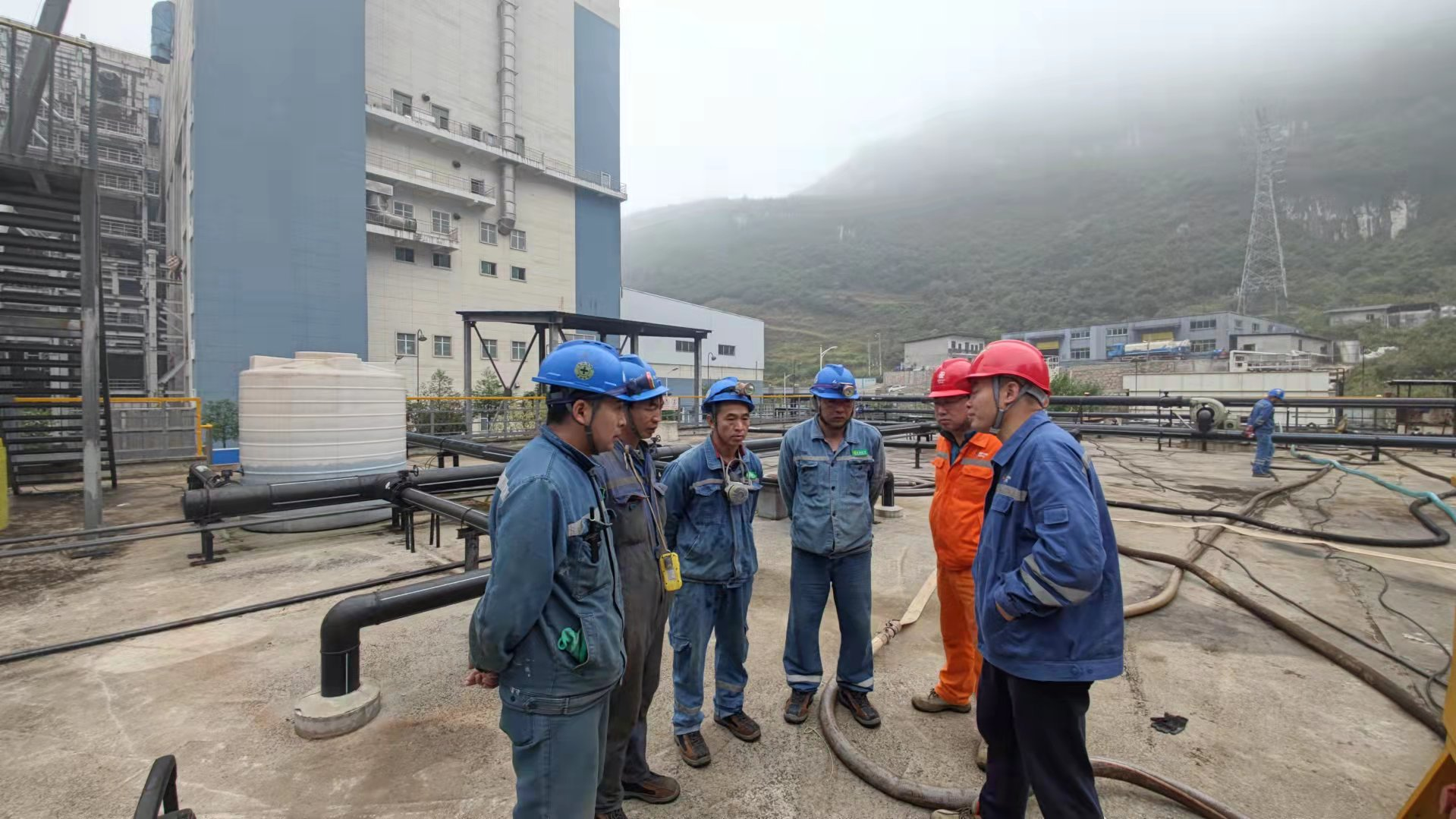

11月项目部圆满完成#2渗滤液调节池淤泥清理,得到业主生产副总徐总、生技部高经理、化学专工杨工的认可,高度赞扬公司对待业主任务安排的责任担当,具体作业施工的安全素养,是一支让业主可信赖、能放心的战略合作伙伴。
通过两年来项目部对受限空间作业的检验,充分证明公司运维事业部项目管理的技术底蕴沉淀丰厚,安全管理科学可靠,人员操作精湛熟练,同时也获得了业主的信任和信赖,多次发函通报表彰嘉奖,也促进了公司与业主的深度合作和携手发展的美好远景。
