调试事业部-王令稳

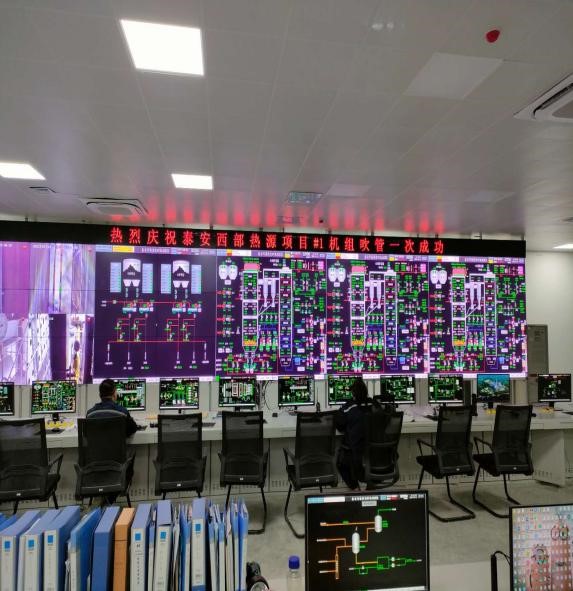

2022年09月21日19时26分,经过参战人员的共同努力,泰安市城区西部热源PPP项目#1号机组吹管工作顺利结束,为机组整套试运打下了坚实基础。
泰安市城区西部热源PPP项目试运指挥部的精心策划和组织下,各参建单位共同努力下、不惧艰苦、夜以继日工作,在调试单位安全、技术把控下,高效率完成吹管前的全部准备工作。
2022年09月19日04:58分,#1号锅炉开始点火;08:16分,汽包压力达到0.3Mpa,通知安装单位进行炉顶螺栓热紧,锅炉本体整体膨胀达到膨胀要求。2022年09月19日10:00分,汽包压力1.5Mpa开始第一次试吹;11:27分主汽压力4.0MPa,主汽温度417℃,完成第1次正式吹管;09月19日17:42分完成第一阶段第20次吹管,停炉自然冷却。2022年09月20日07:00分,#1锅炉开始点火。10:32分,汽包压力2.9Mpa,开始第一次试吹。11:13分,汽包压力4.5Mpa,开始第二阶段第一次正式吹扫。12:00对辅助蒸汽系统、背压排汽系统通过减温减压装置暖管,18:34分完成吹扫工作。2022年09月20日18:51分第二阶段正式吹管27次,19:00利用余压开始吹扫减温水等管道,吹扫合格后停炉自然冷却。2022年09月21日07:15分,#1锅炉开始点火。09:08分,汽包压力2.0Mpa,开始第一次试吹。升压过程中对蒸汽吹灰系统进行了吹扫。09:34分,汽包压力4.5Mpa,开始第三阶段第一次正式吹扫。19:26分,正式吹管合计82次,连续3次打靶结果经各方单位检验合格,满足规范要求,宣告泰安市城区西部热源PPP项目#1号机组吹管工作顺利结束,为机组整套试运打下了坚实基础。
