调试事业部-郭伟
2023年03月16日08时36分,经过参战人员的共同努力,纬达贝项目#9锅炉吹管工作顺利结束。印尼纬达贝项目三期新建所属公用系统,造成#9机组工期短任务重,经过各专业共同努力完成各系统调试工作,为#9机组整套启动试运打下了坚实基础。
在纬达贝项目试运指挥部的精心组织和统筹安排下,各参建单位共同努力下、不惧艰苦、夜以继日工作,在调试单位安全技术交底和组织五方单位对系统试运条件,进行全面认真检查。各参建单位高效率完成吹管前所具备的全部准备工作。
2023年03月13日10时46分,锅炉开始投入微油点火进行缓慢升温;2023年03月13日14时06分锅炉本体整体膨胀达到膨胀要求。
2023年03月13日14时25分,开始试吹三次;03月13日15时52分主汽温度401℃压力6.5MPa,完成第1次正式吹管;03月13日22时09分完成第一阶段吹管,停运锅炉自然冷却(第一阶段吹管20次);03月14日14时32分主汽温度405℃压力6.5MPa开始第二阶段第1次正式吹管(第二阶段吹管48次);03月15日18时03分主汽温度401℃压力6.5MPa开始第三阶段第1次正式吹管(第三阶段吹管43次);本次吹管共三阶段,期间停炉冷却。

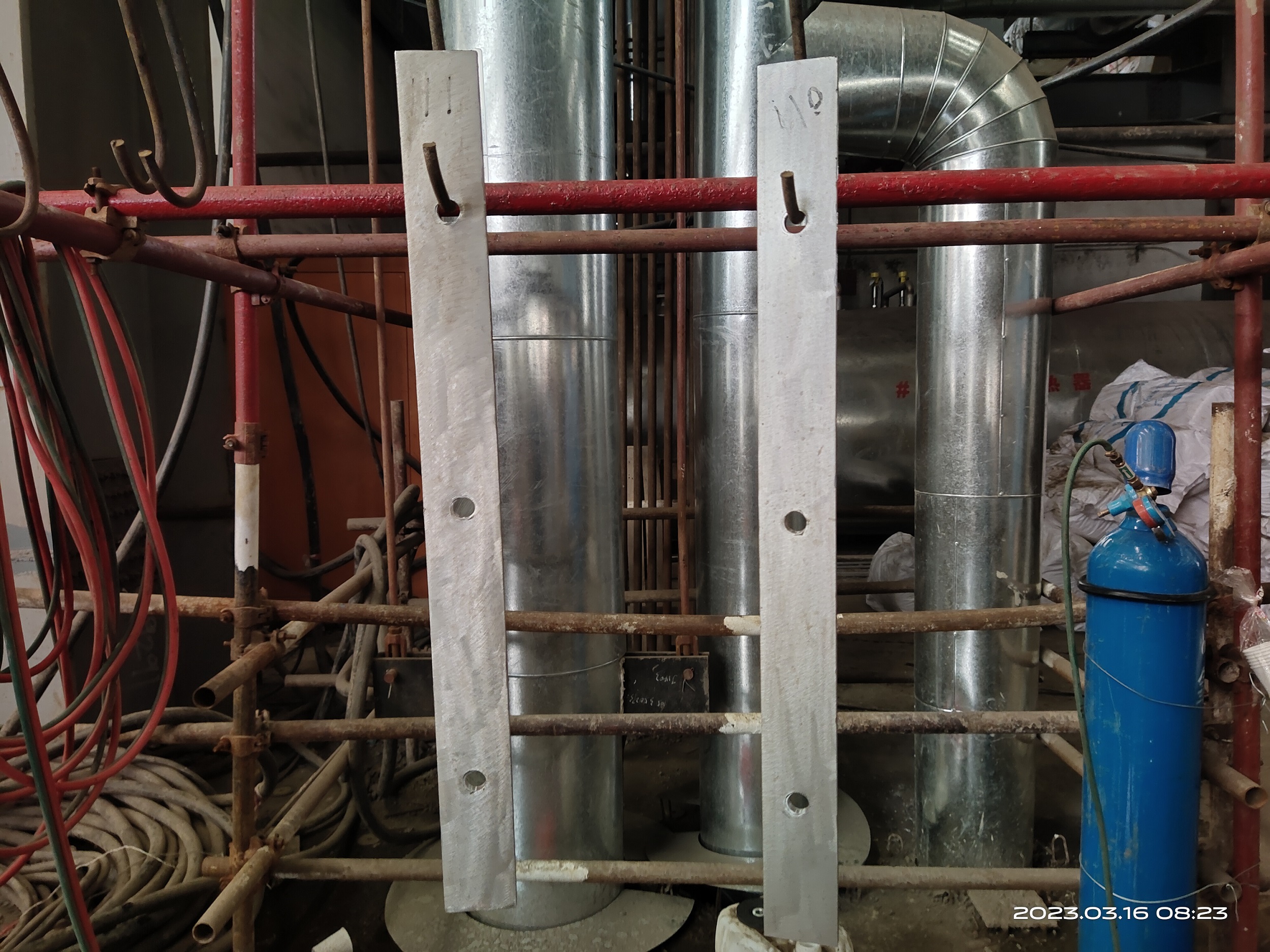

2023年03月16日08时36分正式吹管共111次,第110、111连续2次打靶结果经各方单位检验合格,满足规范要求,宣告纬达贝项目#9锅炉吹管顺利结束,为#9机组整套启动试运打下坚实基础。
