京唐首钢100MW机组并网一次成功

栏目:公司新闻 发布时间:2024-01-05

调试事业部-何西康

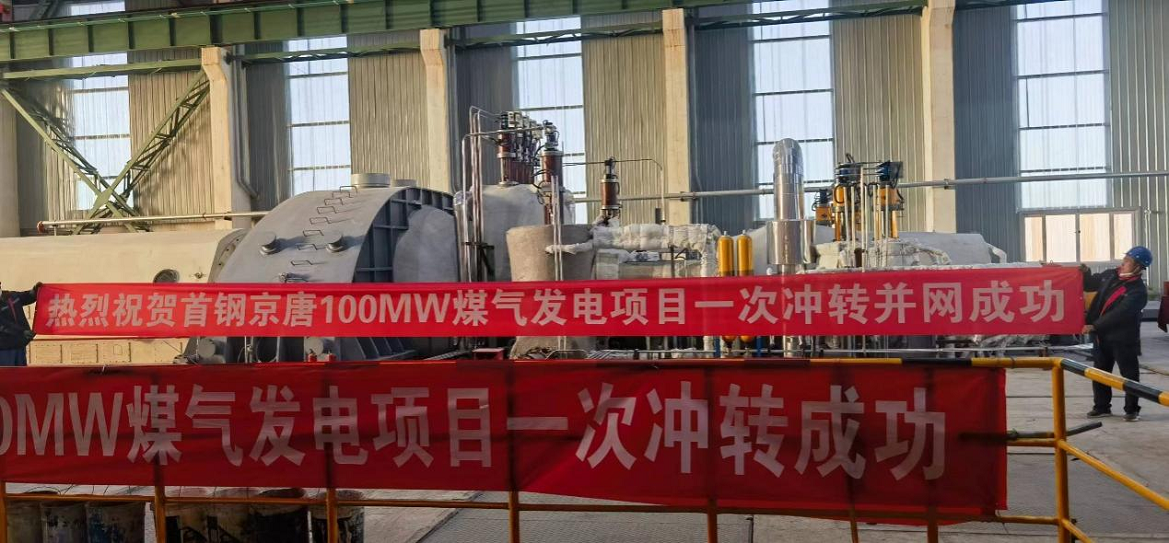

由济南中能电力工程有限公司承担调试的京唐首钢100MW发电项目工程于2024年1月5日7点58分成功并网,迎来2024年首个开门红。

为了机组能顺利完成并网,在并网前多方单位共同进行讨论,制定出了严密的计划。在各参建单位的共同努力下,于2024年1月4日05点30分汽轮机开始冲转;13点30分汽轮机定速3000rmp/min;继续进行电气及汽轮机试验,机组于2024年1月5日7点58分成功并网。

机组顺利并网,是公司实力的提升,也让我们所有成员得到了成长,也为机组顺利移交试生产打下了坚实基础。
