麻城项目#1锅炉吹管顺利结束

栏目:公司新闻 发布时间:2022-03-17

                                                                                              调试事业部---毕林思

2022年03月14日15时40分,经过参战人员的共同努力,麻城项目锅炉吹管工作顺利结束,为机组整套试运打下了坚实基础。

在麻城项目试运指挥部的精心策划和组织下,各参建单位共同努力下、不惧艰苦、夜以继日工作,在调试单位安全、技术把控下,高效率完成吹管前的全部准备工作。

03月11日22时40分,锅炉开始点火;03日12日06时35分,完成炉顶螺栓热紧;

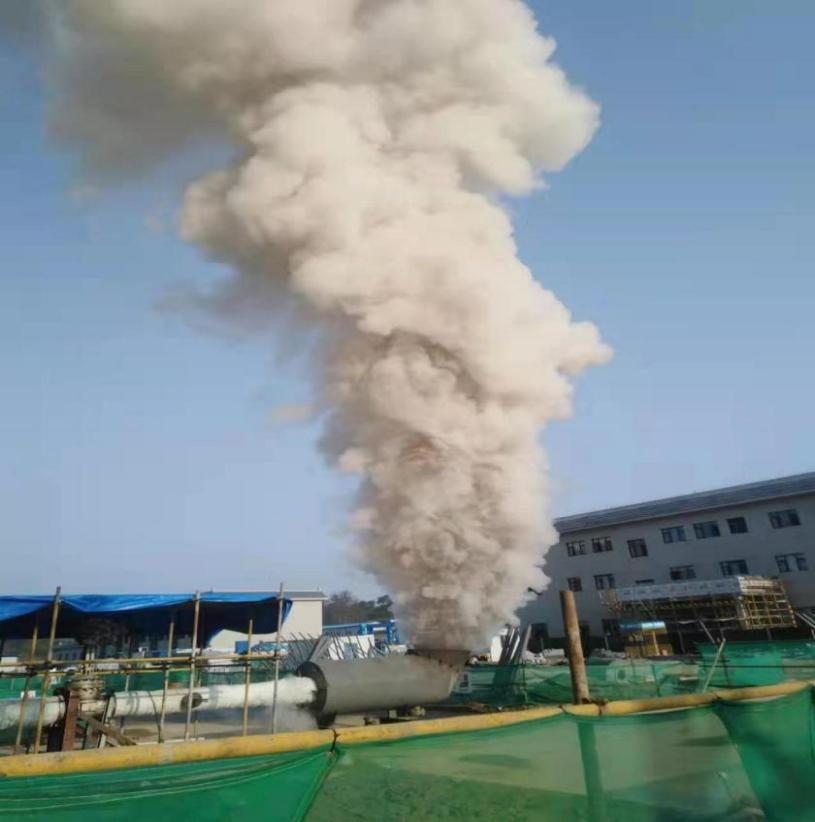

08时15分,锅炉本体整体膨胀达到膨胀要求;08时25分,开始试吹;10时50分,主汽温度310℃、压力2.55MP,完成第1次吹管;03月14日15时40分,完成第86次吹管。

三个阶段累计吹管86次,连续3次打靶结果经各方单位检验合格,满足规范要求,宣告麻城项目锅炉吹管顺利结束,为机组整套试运打下坚实基础。
