哈密项目#1锅炉吹管完成

栏目:公司新闻 发布时间:2022-03-31

                                               调试事业部---熊长鹏

  2022年03月30日23时30分,在业主、监理等相关单位代表的见证下,哈密项目#1锅炉吹管合格,圆满完成锅炉吹管重要节点。

在项目部全体同仁的共同努力和总包方的有效协调下,哈密项目克服多项困难,在计划时间开始并顺利完成了锅炉吹管工作。本着对调试质量精益求精,全心全意服务客户的态度,调试单位连续奋战至深夜,共吹管130次,打靶结果完全满足相关规定及业主的苛刻要求。

03月25日18时点火烘炉;

28日03时烘炉完成,锅炉开始升压;

28日04时50分试吹第一把;

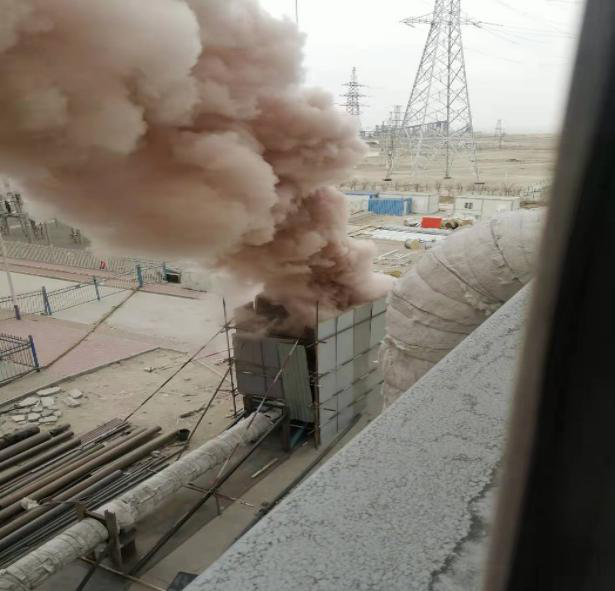

28日06时正式吹管,主汽压力5MPa,主汽温度400℃;

  至03月30日23时30分,三个阶段共吹管130次,圆满完成吹管任务,机组即将进入整套启动阶段。
