榆林项目#1机组一次定速成功

栏目:公司新闻 发布时间:2023-04-05

调试事业部-安慧吉

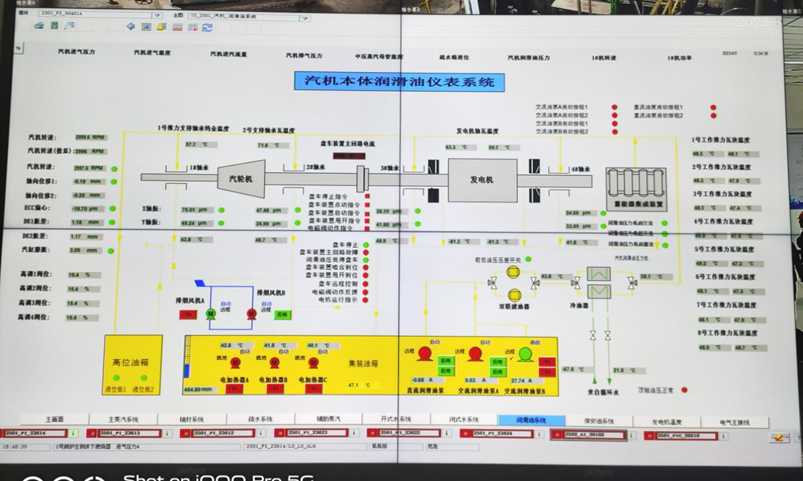

20234051200分,榆林项目传回捷报:1号机组首次冲车定速一次成功。机组各系统的状态、参数正常,运行平稳,进入空负荷试验阶段,向工程并网发电目标迈出关键一步。

在试运指挥部的统一指挥协调下,榆林动力站项目部始终秉承中能公司诚信负责、客户为要、不断创新、团队协作、工作乐趣的宗旨与项目建设单位、总包单位、安装单位、监理单位密切配合、团结协作,严格按照#1机组整套启动方案的要求,圆满完成了机组冲车定速空负荷各项试验。

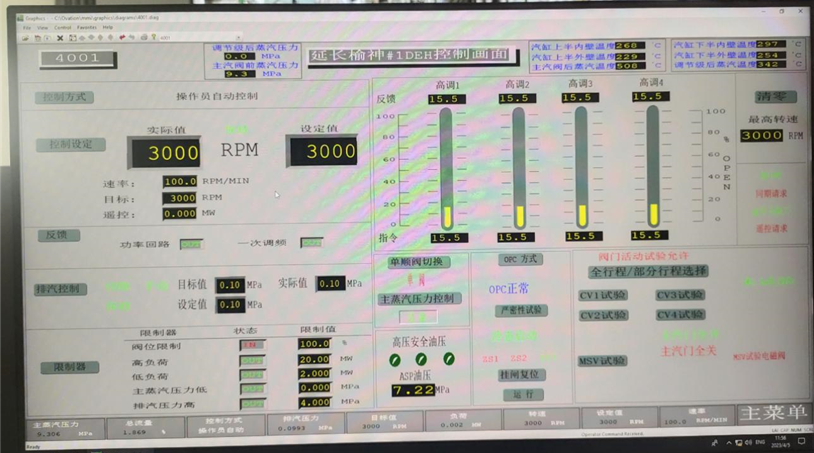

4050844分汽轮机开始升速暖机;1020分开始升速,1200分,汽轮机转速平稳升至3000/分钟,各项性能指标检查良好。1223分完成了汽机103%超速试验,1229分完成汽机自动主汽阀严密性试验,试验结果合格,1300分完成汽机调节阀严密性试验,试验结果合格,1315分完成汽机喷油试验,动作正常。1340分汽机空负荷阶段部分试验完成后打闸停机,记录惰走时间。

225日以来,试运指挥部超前策划,科学组织,精心调试,全体员工凝心聚力、不断促进现场各项工作推进,坚持每日召开调试会,对各项调试工作进行部署;对机组冲车前条件盘点,统筹策划、多措施消除各项缺陷,不断细化冲车各项准备工作;进入启动阶段后,合理安排各参建单位的值班人员,对锅炉、汽机房等进行区域划分,建立专业人员、调试人员、安全及保卫人员等三级巡视制度和整启巡视报告制度,为机组冲转过程打下了坚实基础。
