鞍钢鲅鱼圈项目一次冲转成功

栏目:公司新闻 发布时间:2024-07-06

调试事业部-张林忠

鞍钢股份有限公司鲅鱼圈钢铁分公司余气综合利用发电项目135MW机组汽轮机冲转一次成功。

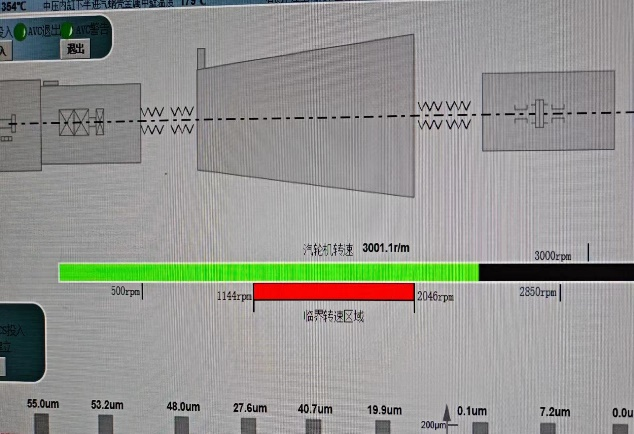

6月1日人员进场,在经过参建单位的共同努力下,在试运指挥部的精心策划与组织下历经36天完成机组分系统调试工作,机组2024年7月6日19点58分开始冲转,22点28分汽轮机定速3000rpm经参数指标合格,均符合规范要求。宣告鞍钢鲅鱼圈项目汽轮机冲转工作顺利结束,为机组整套启动打下坚实基础。
